Am vizitat marți șantierul Stației electrice de la Chișinău, pentru a verifica progresul unuia dintre cele mai importante proiecte energetice din istoria Republicii Moldova. La Stația Electrică Chiși…

Written by

in


Am vizitat marți șantierul Stației electrice de la Chișinău, pentru a verifica progresul unuia dintre cele mai importante proiecte energetice din istoria Republicii Moldova.

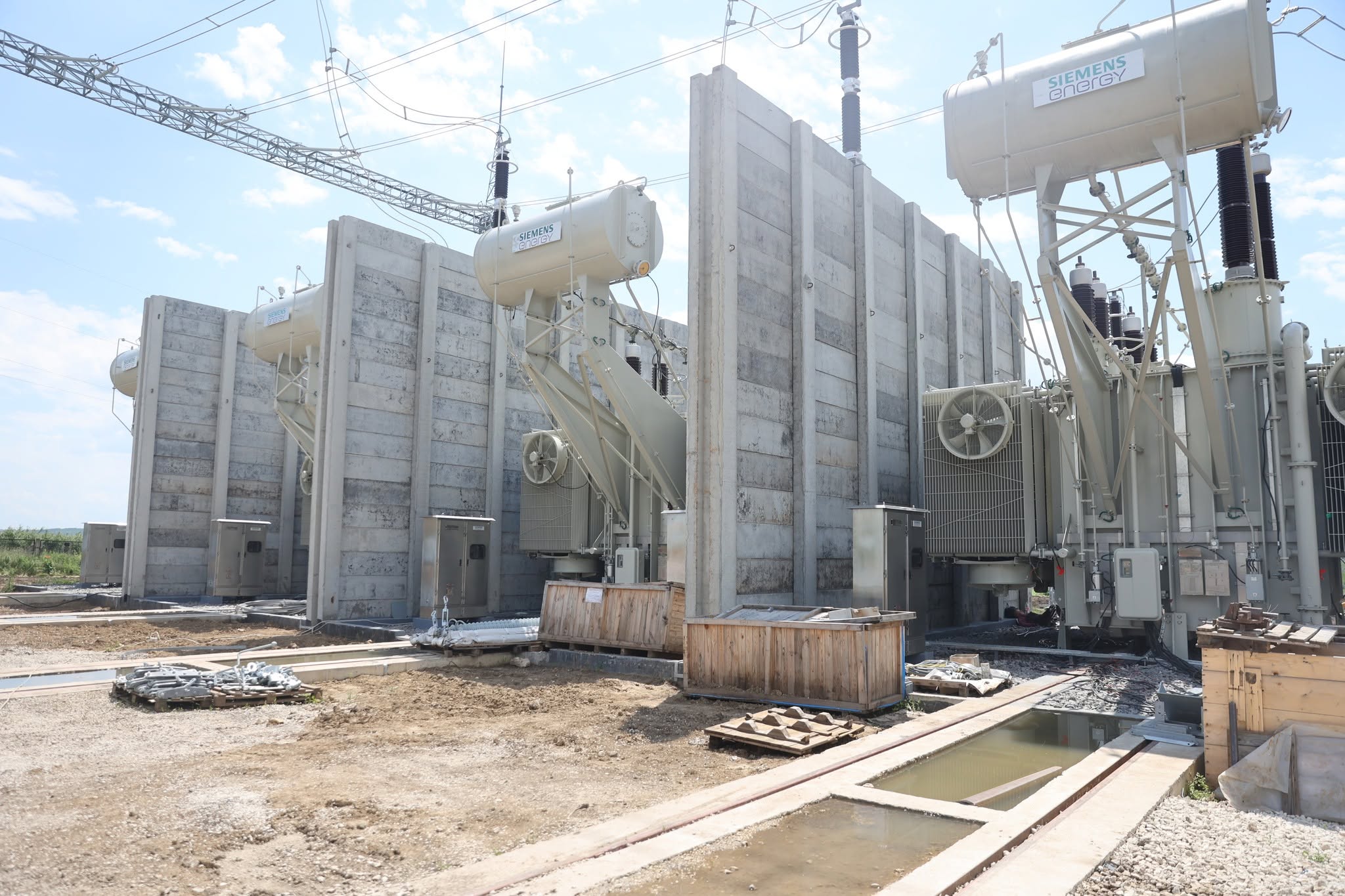

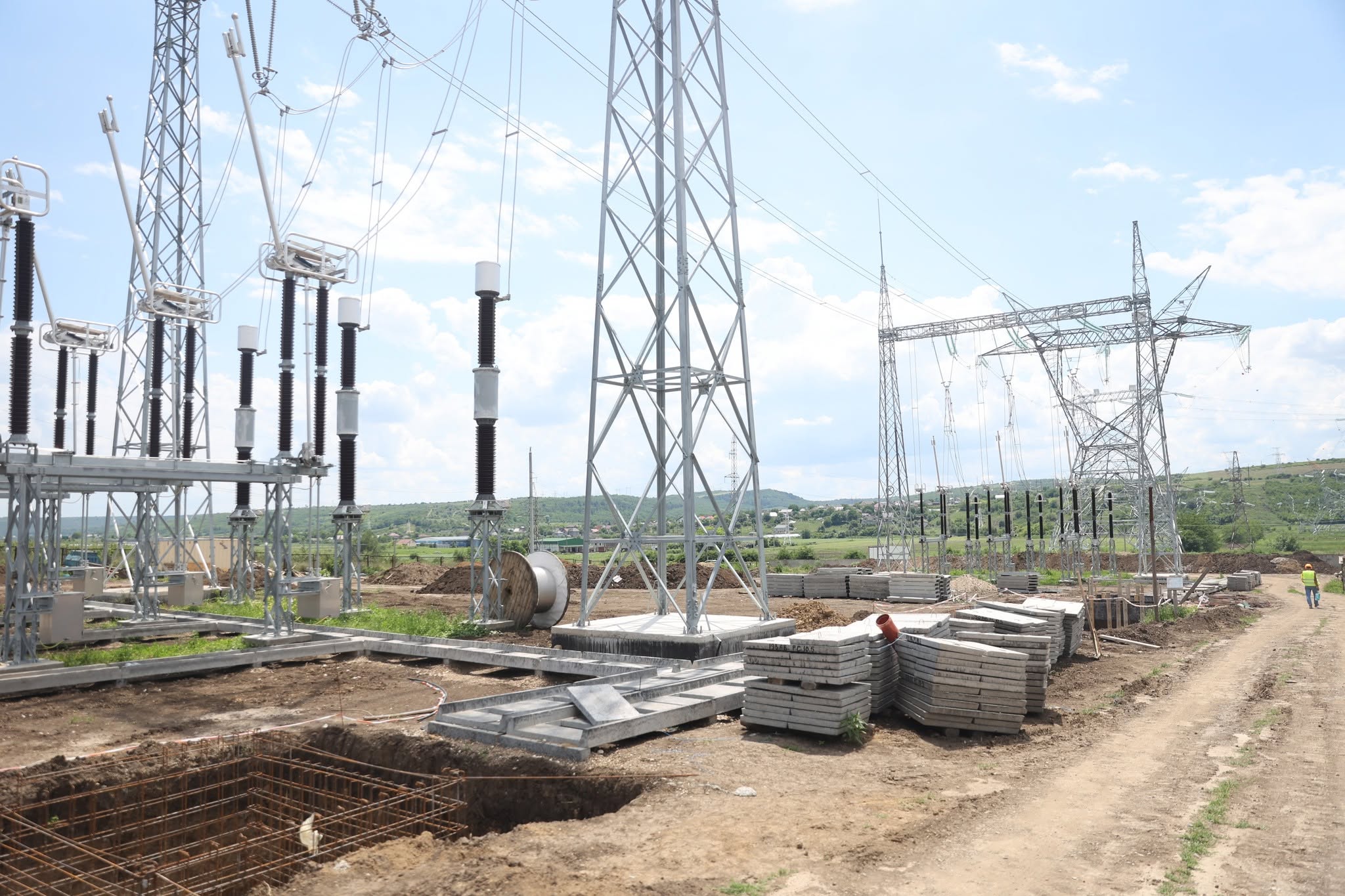

La Stația Electrică Chișinău continuă lucrările de amenajare a canalelor pentru cabluri și a traversărilor subterane. Containerul exterior este deja finalizat, iar dulapurile de protecție au fost livrate și montate. În paralel, are loc importul cablurilor, urmând ca în perioada imediat următoare să fie realizate conexiunile necesare.

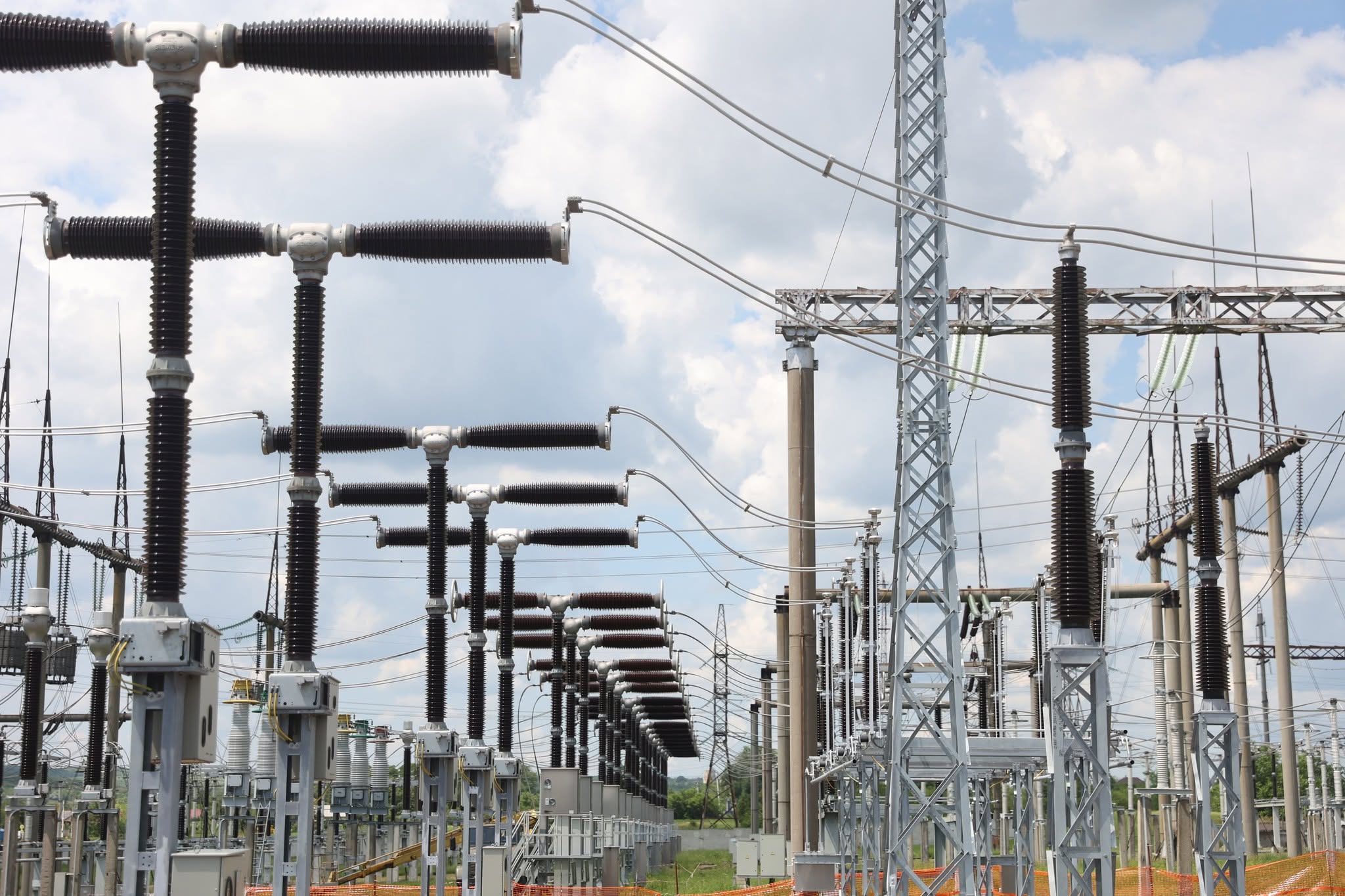

La Stația Electrică Vulcănești lucrările sunt în etapa finală. Au fost testate echipamentele de protecție și control, iar în prezent se desfășoară verificarea acționărilor electrice ale echipamentelor primare și pregătirile pentru recepția obiectivului.

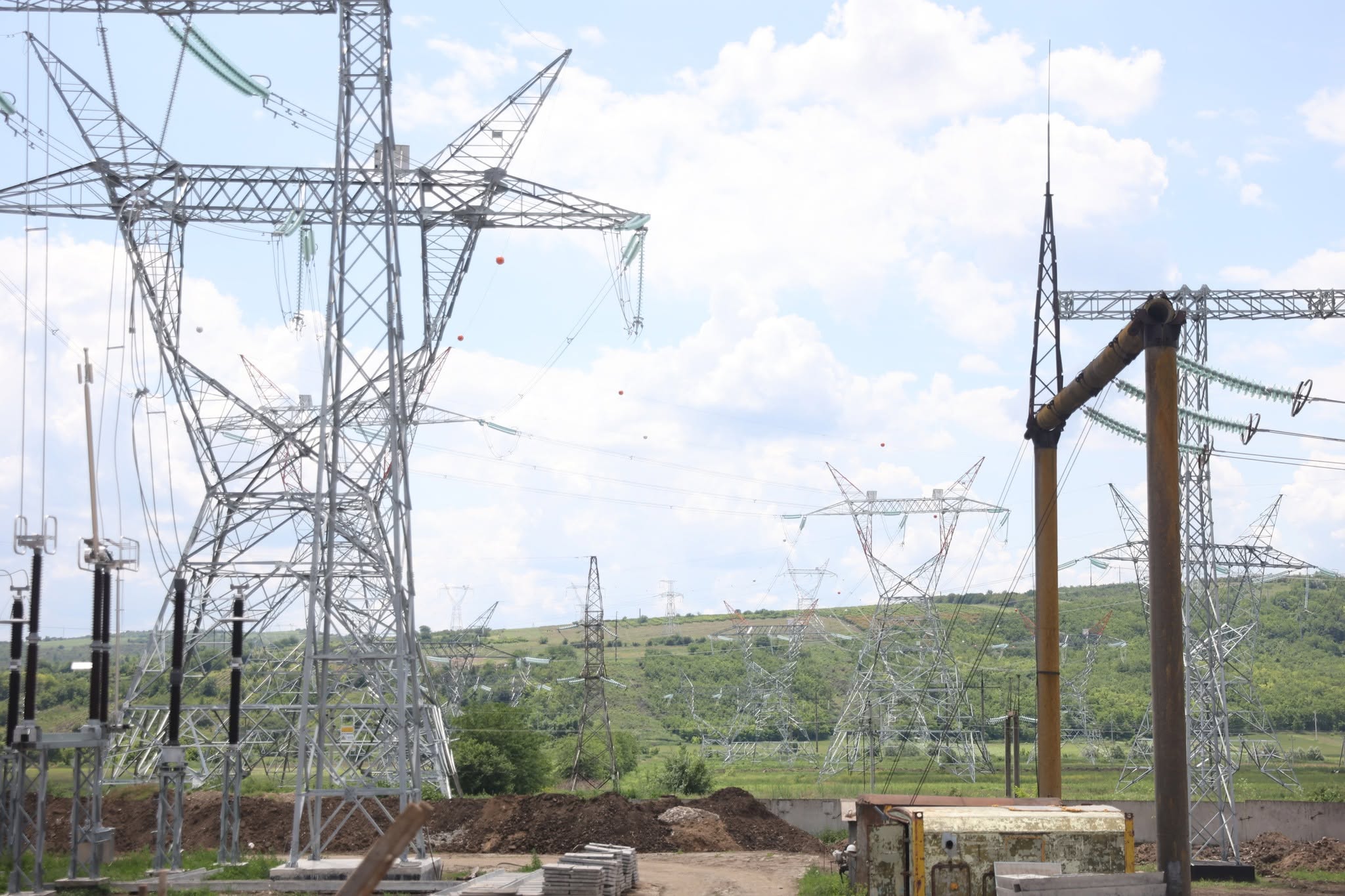

Pe segmentul liniei electrice aeriene Vulcănești – Chișinău se desfășoară recepția lucrărilor executate.

Am primit confirmarea că termenul de finalizare a proiectului rămâne neschimbat – 30 iunie 2026.

Linia Vulcănești–Chișinău va consolida semnificativ securitatea energetică a țării, oferindu-ne posibilitatea de a transporta energie electrică din România și din piața europeană direct către centrul și nordul Republicii Moldova, reducând vulnerabilitățile sistemului nostru energetic și crescând independența energetică a țării.
