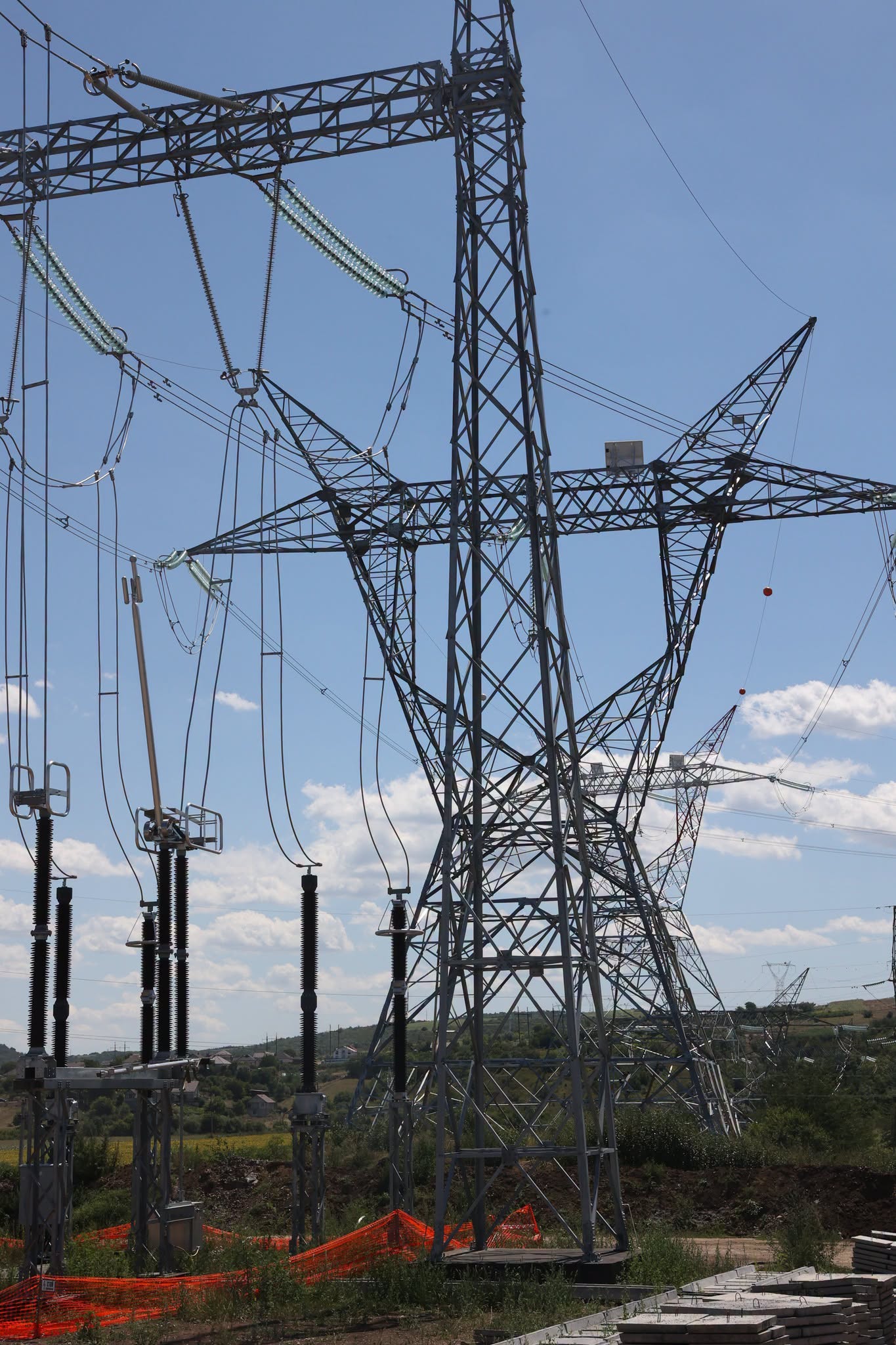

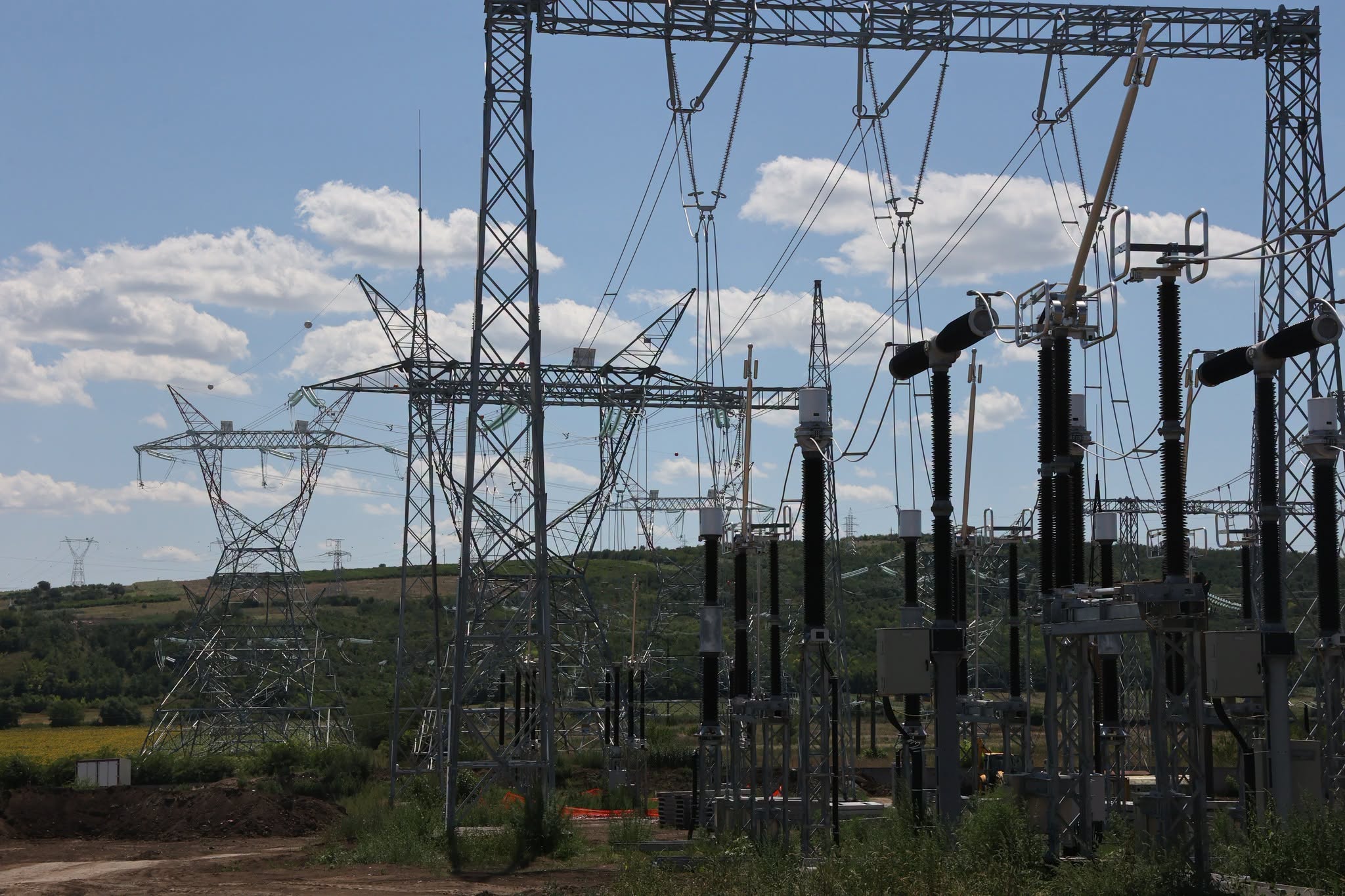

Astăzi, după ședința Guvernului, am mers la Stația Electrică Chișinău pentru a verifica ultimele pregătiri înainte de începerea testării transformatoarelor, una dintre cele mai importante etape înainte ca Linia Electrică Vulcănești–Chișinău să fie pusă în exploatare.

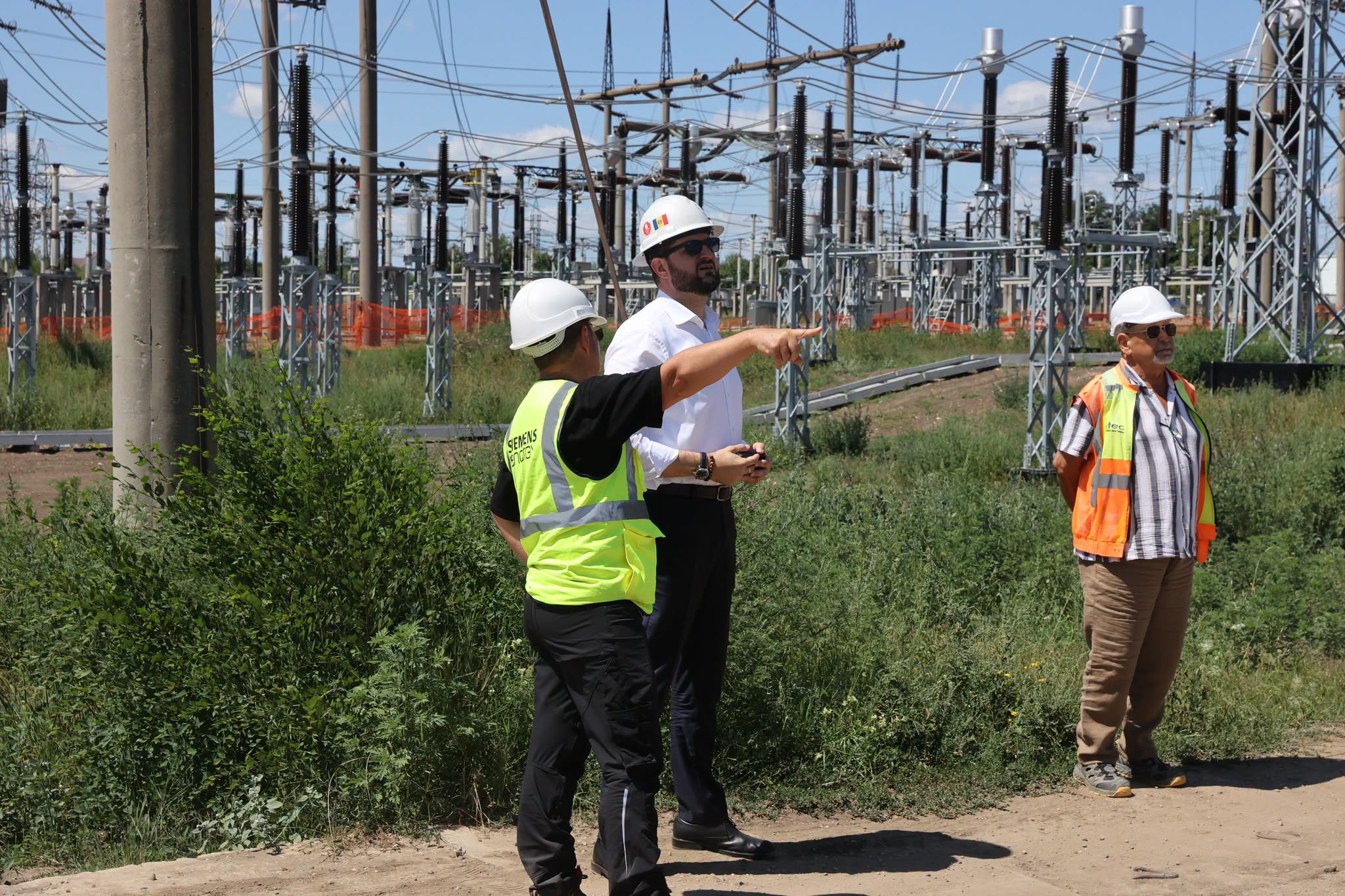

Am discutat cu reprezentanții Siemens Energy România, Electromontaj SA, ai companiei de consultanță care supraveghează lucrările și ai Moldelectrica despre stadiul lucrărilor și pașii care urmează.
În această perioadă sunt realizate conexiunile la sistemele de protecție, comandă și control, iar echipele configurează și verifică fiecare echipament. Este o etapă care cere foarte multă precizie, pentru că fiecare conexiune trebuie testată înainte ca întreaga instalație să funcționeze ca un sistem integrat.
Recent, Linia Electrică Vulcănești–Chișinău a fost pusă sub tensiune până la Stația Electrică Chișinău. Acest lucru ne-a permis să verificăm, în condiții reale de funcționare, întregul traseu al liniei, echipamentele de protecție, sistemele de comandă și modul în care toate componentele lucrează împreună. Este etapa în care confirmăm că investiția este pregătită pentru exploatare în condiții de siguranță.
În perioada următoare vor fi livrate și montate bateriile de curent continuu și instalația de redresare, ultimele elemente necesare pentru finalizarea lucrărilor din stație.
Linia Electrică Vulcănești–Chișinău este unul dintre cele mai importante proiecte în infrastructura energetică a Republicii Moldova. Ea va permite transportul direct al energiei electrice din România și va crește capacitatea Republicii Moldova de a funcționa ca parte a pieței europene de energie.
Suntem în etapa finală. Fiecare test și fiecare verificare ne aduc mai aproape de punerea în exploatare a proiectului, planificată pentru sfârșitul verii.
